بررسی کامل روابط بین فعالیتها در MSP

یکی از مهمترین بخشهای مدیریت پروژه در نرمافزار Microsoft Project (MSP)، تعریف صحیح روابط بین فعالیتها (Task Dependencies) است. ارتباط بین فعالیتها نشان میدهد که هر کار چه زمانی باید شروع یا تمام شود و به کدام فعالیتها وابسته است. اگر این روابط به درستی طراحی نشوند، کل زمانبندی پروژه دچار خطا خواهد شد. در این مقاله، به صورت کامل با انواع روابط بین فعالیتها در MSP، نحوه تعریف آنها، تنظیمات مربوط به Lag و Lead و نکات کاربردی برای مدیریت وابستگیها آشنا میشویم.
آنچه در این مقاله میخوانید
اهمیت روابط بین فعالیتها در مدیریت پروژه
- بدون تعریف وابستگیها، فعالیتها در MSP بهصورت جداگانه نمایش داده میشوند و هیچ ترتیب منطقی بین آنها وجود ندارد.
- روابط فعالیتها باعث میشود مسیر بحرانی (Critical Path) مشخص شود.
- با این وابستگیها میتوان سناریوهای «اگر–آنگاه» (What-if) را بررسی کرد و اثر تغییرات روی کل پروژه را دید.
- ارتباط صحیح فعالیتها باعث افزایش دقت پیشبینی زمان پایان پروژه میشود.
انواع روابط بین فعالیتها در MSP

۱. Finish to Start (FS) – پایان به شروع
این رابطه رایجترین نوع رابطه است.
- تعریف: فعالیت دوم نمیتواند قبل از پایان فعالیت اول شروع شود.
- مثال: دیوارچینی باید تمام شود تا گچکاری آغاز شود.
- در MSP: پیشفرض تمام لینکهای ایجاد شده FS هستند.
۲. Start to Start (SS) – شروع به شروع
- تعریف: فعالیت دوم فقط زمانی میتواند آغاز شود که فعالیت اول شروع شده باشد.
- مثال: وقتی بتنریزی شروع شد، میتوان همزمان عملیات ویبرهکردن را نیز آغاز کرد.
- مزیت: امکان اجرای موازی فعالیتها.
۳. Finish to Finish (FF) – پایان به پایان
- تعریف: فعالیت دوم نمیتواند قبل از پایان فعالیت اول تمام شود.
- مثال: بازبینی سند نمیتواند قبل از پایان نگارش آن تکمیل شود.
- کاربرد: هماهنگی پایان همزمان چند فعالیت.
۴. Start to Finish (SF) – شروع به پایان
- تعریف: فعالیت دوم نمیتواند قبل از شروع فعالیت اول به پایان برسد.
- مثال: شیفت کاری نگهبان شب (فعالیت دوم) نمیتواند قبل از شروع شیفت نگهبان روز (فعالیت اول) پایان یابد.
- نکته: در عمل کمتر استفاده میشود و باید با دقت بهکار رود.
Lag و Lead در MSP

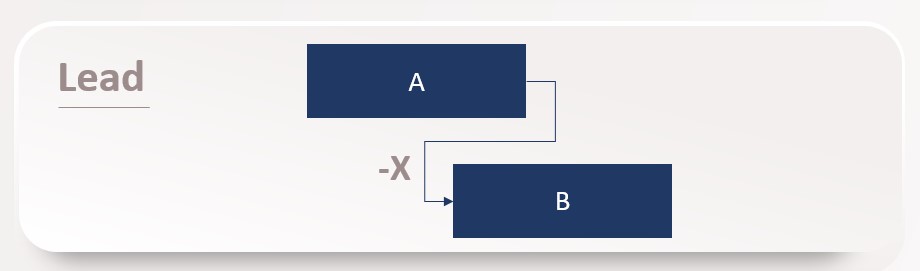

Lead (تقدم):
تعریف: اجازه میدهد فعالیت دوم زودتر از رابطه پیشفرض آغاز شود.
مثال: اگر رابطه FS بین «دیوارچینی» و «گچکاری» تعریف شده باشد، ولی بخواهیم دو روز زودتر از پایان دیوارچینی گچکاری شروع شود، میتوان Lead = 2d تعریف کرد.

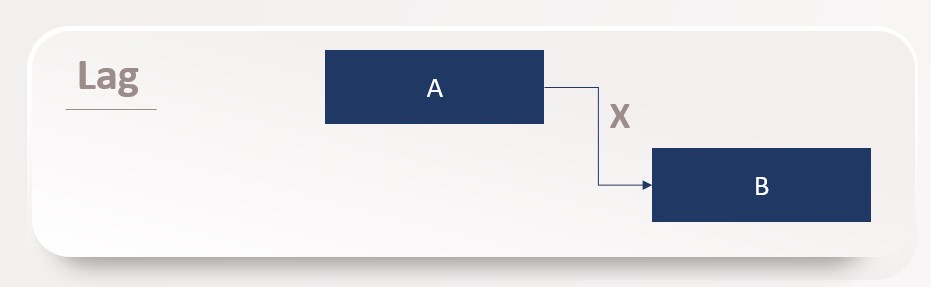

Lag (تأخیر):
تعریف: فاصله زمانی بین دو فعالیت.
مثال: بعد از بتنریزی باید ۳ روز تأخیر بگذاریم تا بتن خشک شود، سپس گچکاری آغاز شود. در این حالت Lag = 3d تعریف میشود.

نحوه تنظیم در MSP
- از طریق تب Predecessors در پنجره Task Information.
- ستونهای Type و Lag برای تعیین دقیق روابط استفاده میشوند.
روشهای ایجاد ارتباط بین فعالیتها در MSP
استفاده از ستون Predecessors

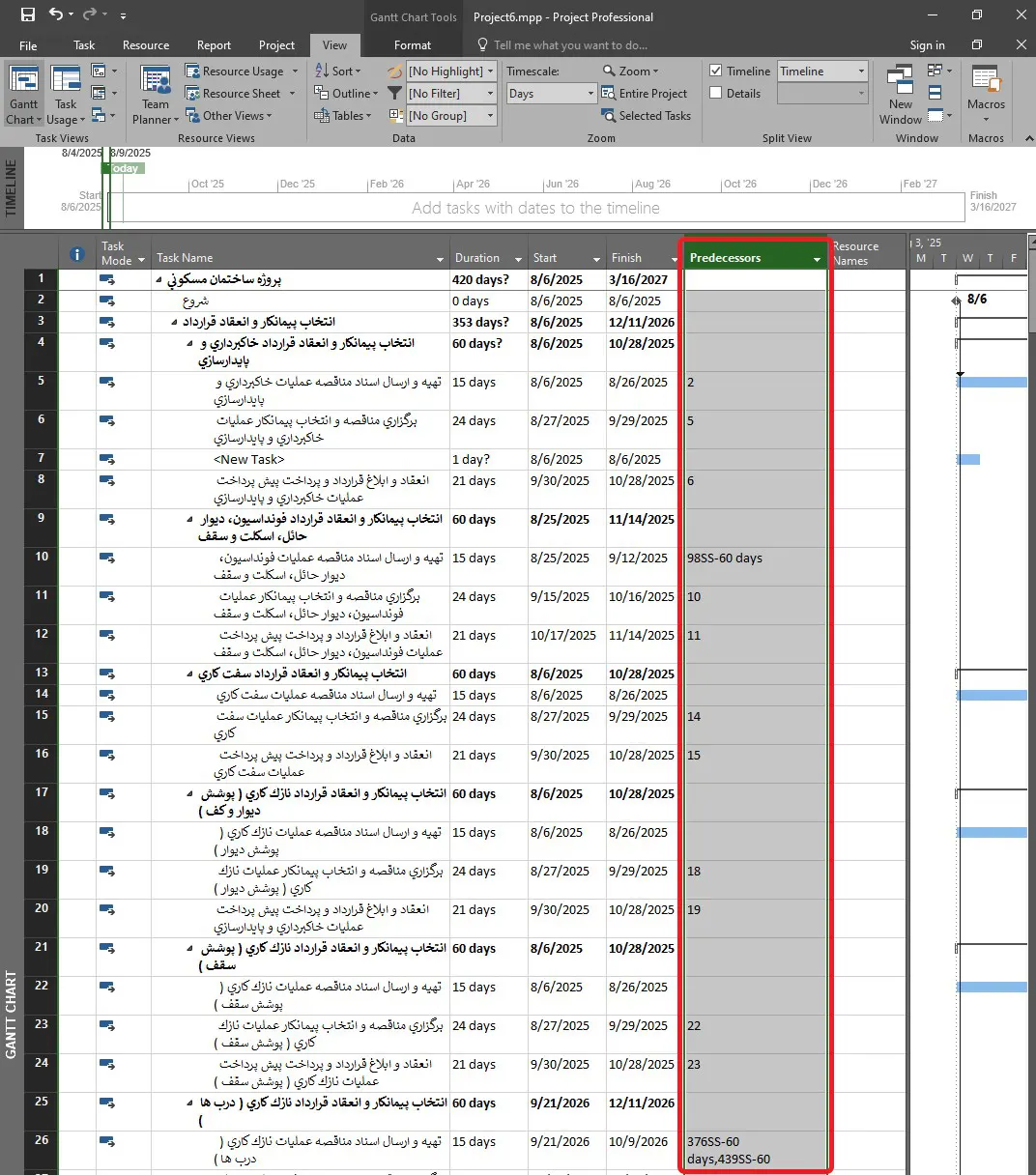

- در نمای Gantt Chart، ستون Predecessors را پر کنید (شماره ID فعالیت قبلی).

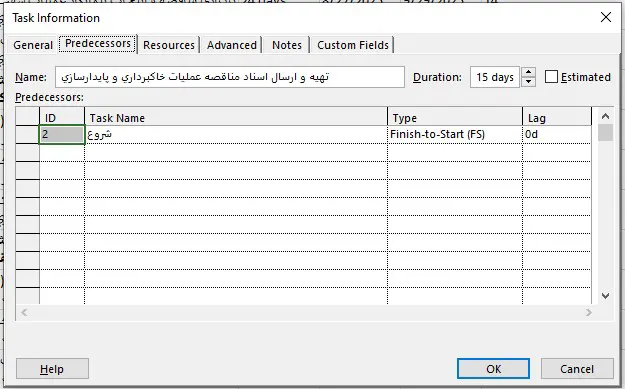

پنجره Task Information
- در تب Predecessors میتوانید رابطه، نوع (FS, SS, FF, SF) و مقدار Lag/Lead را وارد کنید.

لینک کردن مستقیم در گانت چارت

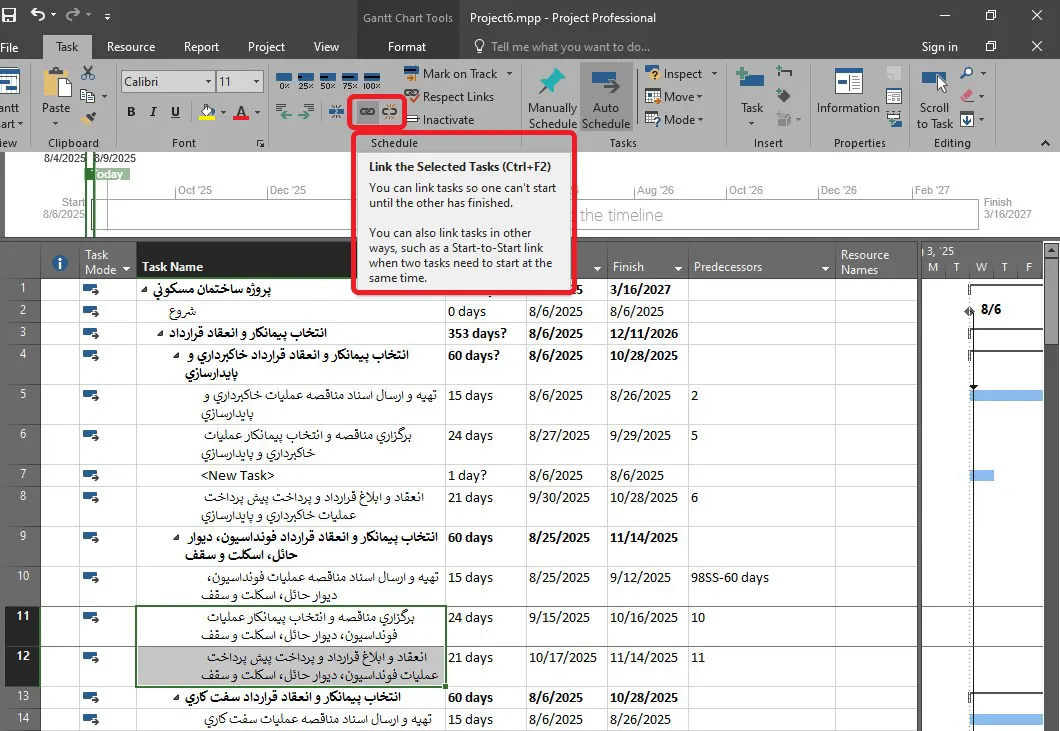

- با انتخاب دو فعالیت و زدن دکمه “Link Tasks” از نوار ابزار، رابطه پیشفرض FS ساخته میشود.

خطاهای رایج در تعریف روابط فعالیتها
- استفاده بیش از حد از Lag و Lead به جای تعریف فعالیت واقعی.
- ایجاد روابط غیرمنطقی مثل FS بین فعالیتهایی که مستقل هستند.
- ترکیب وابستگیها با Constraintهای زیاد → باعث قفل شدن برنامه میشود.
- بیتوجهی به تقویم کاری منابع → ممکن است روابط درست باشد ولی زمانبندی واقعی غلط شود.
نکات حرفهای برای مدیریت روابط در MSP
- همیشه سعی کنید فعالیتها را به شکل واقعی و منطقی لینک کنید.
- از FS بهعنوان رابطه استاندارد استفاده کنید، مگر اینکه شرایط خاص نیاز به SS یا FF داشته باشد.
- برای نمایش تأخیر واقعی (مثلاً خشک شدن بتن)، بهتر است فعالیت جداگانهای تعریف کنید به جای استفاده زیاد از Lag.
- هنگام تغییر روابط، Critical Path را بررسی کنید تا مطمئن شوید پروژه دچار تأخیر غیرمنتظره نشده است.
جمعبندی
ارتباط بین فعالیتها در MSP یکی از پایههای اصلی زمانبندی پروژه است. با شناخت انواع وابستگیها (FS, SS, FF, SF)، استفاده صحیح از Lag و Lead و رعایت نکات حرفهای، میتوان یک برنامه زمانبندی دقیق، قابل کنترل و واقعبینانه ایجاد کرد. اگر روابط فعالیتها بهدرستی مدیریت شوند، مسیر بحرانی پروژه شفافتر میشود و مدیر پروژه میتواند تصمیمات بهتری برای کنترل زمان و منابع بگیرد.
